(记者 洪云琴)2月5日,在县供电施工队伍抢时间、抓进度的情况下,鄱阳湖10千伏枭阳线棠荫岛支线铁塔工程主体已基本完工,预计棠荫岛岛上居民在农历小年前能用上电。
棠荫岛地处周溪镇,是鄱阳湖上的一个孤岛,现有居民213户,共800余人。2017年底,由于电塔损坏,岛上的电量只够照明、电视等低功率使用,取暖器、空调等大功率家电都无法开启。为了能彻底解决棠荫岛供电问题,市县电力部门综合制定了重新修建带水泥墩基底的新电塔线路的计划。2017年12月初,趁着鄱阳湖水位降低,施工队正式开始进场施工,截至目前,已在今冬的恶劣天气下连续奋战了50多天。

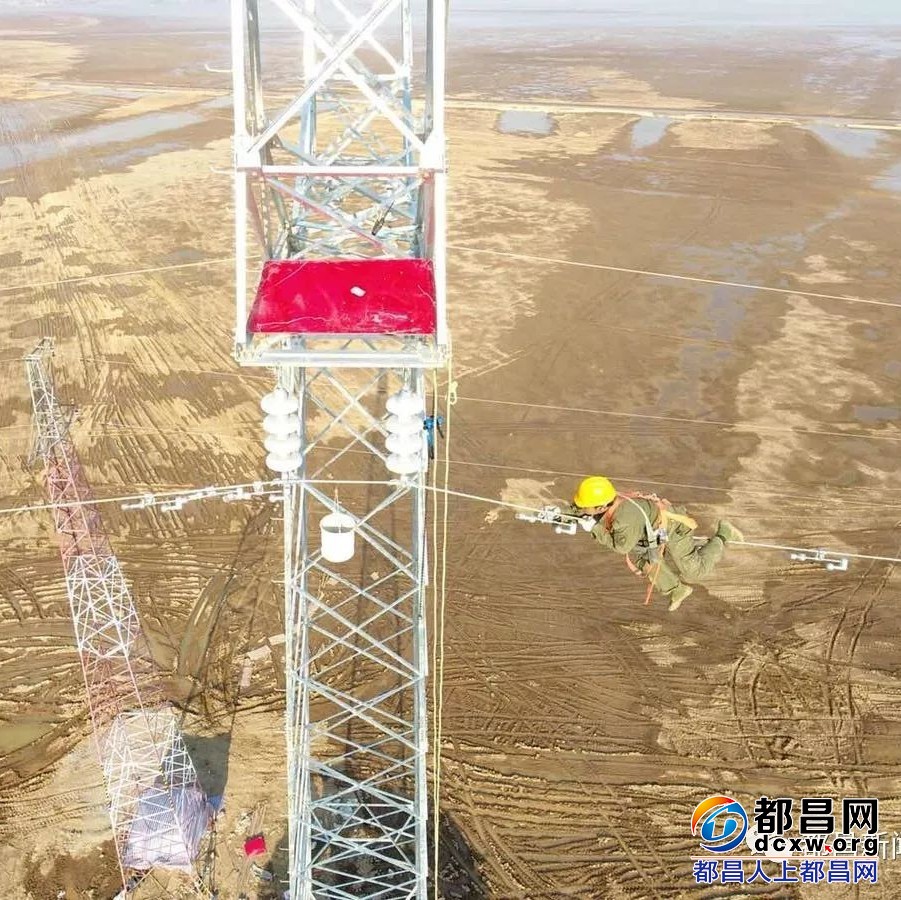

2月5日下午,记者在湖边坐轮渡后,再走了2公里泥泞坎坷的路才来到施工现场。据观察,现场条件相当恶劣,空旷的场地上刺骨的寒风无孔不入,施工队伍们用蛇皮纸搭建的简易休息棚被风吹的呼呼作响,工作人员正在近50米高的钢丝上临空作业。由于地理条件不佳以及冬季低温雨雪天气较多,造成施工现场环境相当恶劣,每逢雨雪天气,都会给施工队伍的运输增加很大的难度,施工队时常趟着冰冷的湖水和淤泥,冒着寒风和冰雪作业。在那样的环境下,拖拉机经常被陷在泥地里无法动弹,施工队伍只有同时采用轮渡、农用车、拖拉机、无人机、索道等多种运输方式来运输砂石、钢筋、水泥等建筑所需材料。在施工过程中,要同时用到5台挖机、10多台农用车、7台大型拖拉机,用人最多时一天达120人次,目前,施工队共转运了近1500吨的建筑材料。
据了解,建成后的铁塔基站,主要是用于架设供应棠荫岛岛上省级气象监测点和提供棠荫岛上渔民生活用电的唯一供电线路。为了保障线路安全、可靠运行,国网九江供电公司投资400余万元,提高设计标准,按照110千伏线路设计、新建一条10千伏线路,组立铁塔6基、排杆2基,线路总长3.3公里,高度达到43米,比原线路增高16米,可有效解决丰水期船舶行驶挂断导线、撞坏铁塔等问题。
